保安管理の現場より⑥
名古屋一宮校 細江です。保安管理業務レポート第六弾です。
今回、機械増設のために既設キュービクルを、大きいトランスにする新設キュービクルを設置しました。

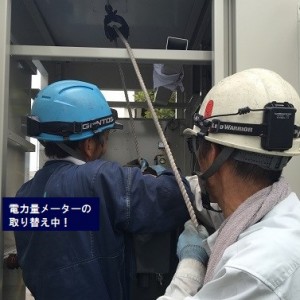

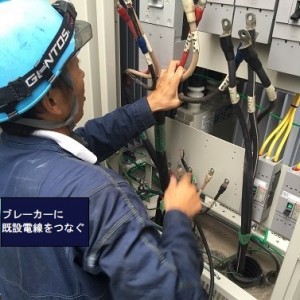

150kva→200kvaへトランスの容量をアップしたため、電力量を計測する電力会社支給のメーターを取り付ける作業がありました。また、ブレーカーも機械用に増え、既設の二次側の配線を相回転も考えて繋ぎかえることが必要になりました。

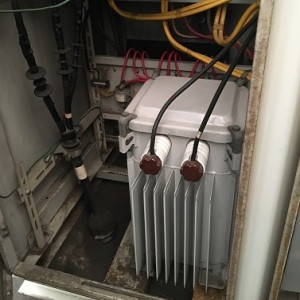

また、今回の工事で古くなった高圧電線も新しくしました。
工事後、トランス、高圧電線の耐圧試験を主任技術者として行い、電力会社の立会いのもと送電しました。お客様から、停電時間を最小限にしてもらい喜んでもらいました(^^)/
